В сжатые сроки реализован проект построения промышленной Wi-Fi сети на складе 12000 кв. м. с 4-х этажным мезонином
Wi-Fi на складеСанкт-Петербург
20февраля 2021
все проекты

Исходные данные проекта

В некоторых ситуациях сроки введения Wi-Fi сети в эксплуатацию также важны, как и надежность спроектированной сетевой архитектуры. В данном кейсе мы описываем именно такую историю. Наш заказчик — компания производитель по продаже ручного инструмента, электроинструмента, хозтоваров, садового инвентаря, светотехнической продукции и крепежа, обратился к нам с задачей подготовить и реализовать проект построения промышленной WIFI сети для работы ТСД в WMS системе на новом складе.

На момент обращения, складское помещение было абсолютно пустым — не было ни СКС, ни каких-либо стеллажей хранения, ни, соответственно, товара. По проекту, помимо стандартных рядов складских стеллажей на объекте планировалось возведение 4х этажного мезонина площадью 7000 кв. м! Здесь хочется отметить, что полностью металлический мезонин образует клетку Фарадея, что сказывается на качестве Wi-Fi сигнала.

Другими словами, чтобы обеспечить бесшовный wi-fi и стабильную работу клиентских устройств в роуминге, необходимо профессиональное сетевое оборудование и экспертные знания при подготовке проекта беспроводной сети. А сжатые сроки и невозможность проведения обследования до полного возведения складских конструкций многократно усложняли задачу для исполнителя в данном проекте.

По словам заказчика, мы единственные, кто предоставил конкурентное предложение по стоимости и готов был выполнить такую сложную задачу в необходимый срок.

Постановка задачи

  • Подготовить проект построения надежной Wi-Fi сети для стабильной работы ТСД на складе хранения;
  • Подобрать необходимое мощное сетевое оборудование;
  • Произвести монтаж СКС и электрической сети;
  • Осуществить монтаж Wi-Fi и телекоммуникационного оборудования;
  • Произвести настройку и тестирование сетевой архитектуры, ввести её в эксплуатацию;
  • Уложить все проектные и монтажные работы в указанный срок - 30 дней.

Реализация проекта

Первым этапом построения Wi-Fi сети стал выезд на объект заказчика и ознакомление с исходными данными. Как мы уже говорили ранее, на тот момент на складе еще не было никакого наполнения — просто большое пустое складское помещение. Стеллажи мезонина находились в разобранном виде и только готовились к монтажу.

Wi-Fi на большом складе с мезонином

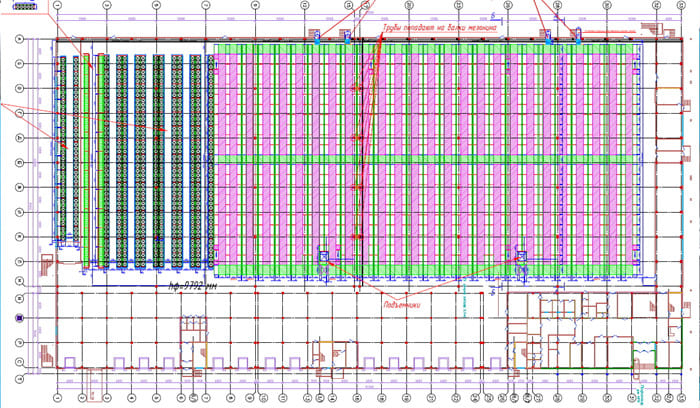

Будущий план размещения рядов стеллажей и 4-х этажного мезонина предоставил заказчик, но как провести тестовые замеры (радиообследование) в подобных условиях без готовых металлоконструкций? Логичным решением данной задачи стал выезд наших экспертов на другой (действующий) склад заказчика с подобным мезонином, чтобы провести тестирование в условиях, максимально близких к будущим на новом объекте. После проведения обследования был подготовлен проект с составом необходимого оборудования, картой размещения точек доступа, и расчетным покрытием WiFi сети.

Для подобных WiFi проектов отлично подходит сетевое оборудование Mikrotik. Мы использовали секторные и всенаправленные точки доступа на 2,4ГГц, POE коммутаторы, и маршрутизатор в качестве контроллера WiFi сети Capsman.

Основной состав оборудования:

Второй этап — монтажные работы. Так как заказчику необходимо было запустить склад в эксплуатацию в крайне сжатые сроки, все работы: прокладка СКС, размещение точек доступа, коммутационных шкафов и другого сетевого оборудования, проводились параллельно со сбором металлических конструкций стеллажей и мезонина.

Срочная настройка Wi-Fi на складе

Всё оборудование перед размещением было преднастроено и промаркировано. Сетевая архитектура склада была построена по топологии «Кольцо». Благодаря данному решению повышается отказоустойчивость всей сети в целом.

Построение сетевой архитектуры на складе

Третий этап работы — настройка безопасной отказоустойчивой Wi-Fi сети. После монтажа всех точек доступа мы произвели окончательные (тонкие) настройки основного и резервного контроллеров CapsMan и присоединили WiFi сеть к остальной сетевой инфраструктуре заказчика.

Запуск WiFi сети в эксплуатацию

Завершающим этапом стал выезд нашего эксперта на готовый склад для запуска сети в промышленную эксплуатацию. Было проведено тщательное тестирование работы Терминалов Сбора Данных заказчика в организованной WMS системе, составлена карта фактического покрытия сигналом WiFi сети.

Результат выполнения проекта

  1. На новом складе заказчика полностью построена ИТ инфраструктура;
  2. Запущена качественная и стабильная Wi-Fi сеть, как часть общей WMS системы;
  3. Благодаря экспертным знаниям и слаженной работе, проект реализован в чрезвычайно сжатый срок!
